Bases de diseño MEP antes de arrancar

Qué definiciones de arquitectura, estructura y equipos deben estar cerradas antes de iniciar la ingeniería MEP, y por qué.

Rebeca Meneses
Rebeca Meneses
Design Manager, Círculo de Ingenierías
August 24, 2026 · 6 min de lectura

Coordinar cuatro ingenierías en un proyecto complejo casi nunca falla por la técnica. Falla por lo que no se define a tiempo. Este es el caso de un centro de entrenamiento deportivo en Monterrey donde la coordinación BIM funcionó exactamente como debía — y donde, al mismo tiempo, quedaron lecciones claras sobre lo que un proyecto necesita definir desde el día uno para no pagarlas después.

Coordinar antes de obra

El proyecto integró cuatro ingenierías completas —eléctrica, sistemas especiales, hidrosanitaria y HVAC— bajo un único modelo federado, siguiendo la ISO 19650 como marco de trabajo. La lógica es simple de explicar y difícil de ejecutar bien: antes de que algo se instale, todo se revisa primero en el modelo. Ahí se resuelven los choques entre disciplinas, no en obra.

La coordinación BIM resolvió todos los clashes en el modelo, no en obra, como es lo esperado. Y ese es en realidad el valor que entregamos.

El resultado de coordinar así, desde antes de la primera instalación, es un edificio que opera continuo, seguro y eficiente — con menos sorpresas en obra, menos retrabajo, y una revisión de calidad que acompaña cada etapa, del diseño a la construcción.

Cuatro ingenierías, un solo modelo

En KINENERGY entendemos la coordinación multidisciplinaria como la columna vertebral de cualquier proyecto donde conviven varias especialidades bajo el mismo techo.

Eléctrica: energía ordenada

El diseño cubrió iluminación interior y exterior, contactos normales y regulados, cargas especiales, alimentadores de bombas, sistema de tierras, pararrayos, subestación y sistemas de emergencia — todo alineado a la NOM-001-SEDE-2012 y a las especificaciones de CFE, con la infraestructura de medición y monitoreo que exige una certificación LEED Platinum.

HVAC: clima a la medida de cada espacio

Un sistema VRV reparte refrigerante según lo que cada zona necesita en el momento, con compresores inverter que modulan en vez de solo prender y apagar. Eso reduce el consumo eléctrico, estabiliza la temperatura y cumple con ASHRAE 90.1 — sumando puntos directos para la certificación LEED Platinum en desempeño energético y confort térmico. Todo se gobierna desde un único punto de control central, con termostato propio en cada zona para un ajuste fino espacio por espacio.

Sistemas especiales, hidrosanitaria, pluvial y protección contra incendio

Seis subsistemas —detección de incendios, CCTV, voz y datos, control de acceso, audio y voceo, y control de HVAC— le dan al edificio la capacidad de monitorear y reaccionar. En paralelo, el diseño hidrosanitario resolvió agua potable con la presión necesaria en cada punto, una red pluvial dimensionada para las lluvias fuertes de Monterrey, riego medido para las áreas verdes, y un sistema de reaprovechamiento que conecta la captación pluvial con el riego — reduciendo el desperdicio de agua en un solo circuito.

Vista de modelo BIM de un cuarto eléctrico con tableros y canalizaciones ya coordinadas contra la estructura

Coordinar sobre modelos viejos es retrabajo invisible

La coordinación BIM resuelve las interferencias en el modelo y no en obra, y esa es su ventaja principal. Pero la coordinación es tan buena como la versión sobre la que se ejecuta. Cuando cada disciplina trabaja sobre una copia distinta del modelo de arquitectura, los conflictos que se resuelven un lunes vuelven a existir el jueves.

Dos condiciones evitan eso. La primera es separar los modelos por disciplina desde el primer día, con una estructura de federación definida antes de modelar y no acomodada después. La segunda es que exista un entorno común de datos —un CDE— que sea la fuente de información para todos los participantes, incluidos el cliente y sus proveedores.

La condición que suele fallar no es la técnica sino la de uso: cuando los acuerdos se toman en una reunión y no se registran en el CDE, la decisión existe para quienes estuvieron en la sala y no existe para el resto del proyecto. La interoperabilidad entre plataformas BIM resuelve el intercambio de datos; la disciplina de operar todo desde un solo repositorio es lo que resuelve el intercambio de decisiones.

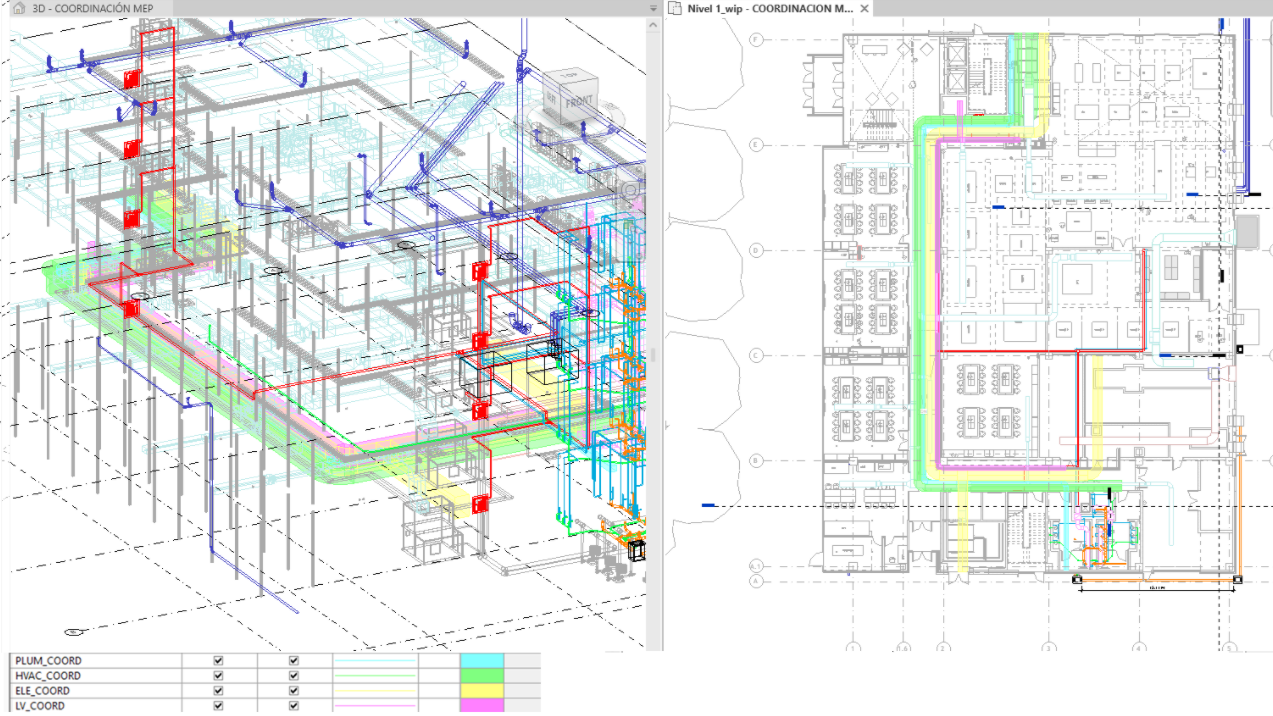

Modelo federado MEP en vista 3D y en planta, con cada disciplina diferenciada por color para la detección de interferencias

El tiempo de respuesta también es diseño

Cada requerimiento de MEP que espera respuesta detiene una cadena. Acelerar los tiempos de respuesta cambia el resultado de un proyecto más que cualquier hora extra del equipo de diseño.

Responder rápido, eso sí, no es reunirse más: estirar una junta no mejora la coordinación. Lo que sirve para mantener el control del proyecto es un canal definido, un responsable por tema y un plazo comprometido por definición pendiente.

Lo mismo aplica al calendario. Un plazo que no considera la madurez del diseño ni el ida y vuelta entre disciplinas no es un plan, es un deseo. Un calendario realista es en sí mismo una base de diseño: define cuántos ciclos de revisión caben y cuándo deja de ser posible incorporar un cambio sin costo.

Qué pedimos antes de abrir el primer modelo

En KINENERGY tratamos la validación de estas entradas como parte de la conversación inicial con el cliente, no como algo que se resuelve ya iniciado el diseño. Antes de arrancar buscamos tener por escrito:

  • Arquitectura y estructura congeladas para las áreas donde interviene MEP.
  • Marca y modelo de los equipos principales, no solo su capacidad.
  • Fichas técnicas completas del equipo especializado.
  • Definición de las áreas de uso especial (cocinas, cuartos técnicos, laboratorios).
  • Un CDE único donde viva cada acuerdo, no solo la minuta de la reunión.

Ninguno de estos puntos es un requisito administrativo. Cada uno corresponde a una definición que, si llega tarde, se paga en rediseño. Es el mismo principio que sostiene un proceso de diseño estructurado por fases: cada etapa cierra sobre información estable, no sobre información probable.

La ingeniería sale; la cuenta depende de las entradas

Un equipo técnico competente entrega el proyecto aunque las condiciones sean malas — pero esa calidad nunca compensa la falta de definiciones, solo absorbe su costo, y alguien termina pagándolo en tiempo. Por eso en KINENERGY el trabajo de coordinación de ingenierías no arranca cuando se abre el modelo: arranca cuando se cierra, por escrito, la información que ese modelo necesita para ser confiable. Esa disciplina de entrada es lo que evita que un proyecto bien ejecutado técnicamente termine costando más de lo planeado.

¿Vas a arrancar la ingeniería de tu proyecto?
Revisemos qué definiciones conviene cerrar antes de abrir el primer modelo. Solicita un diagnóstico con nuestro equipo de ingenierías.
Solicitar diagnóstico
